助力海上工程的又一次“亮剑”

沄森™2026-05-23

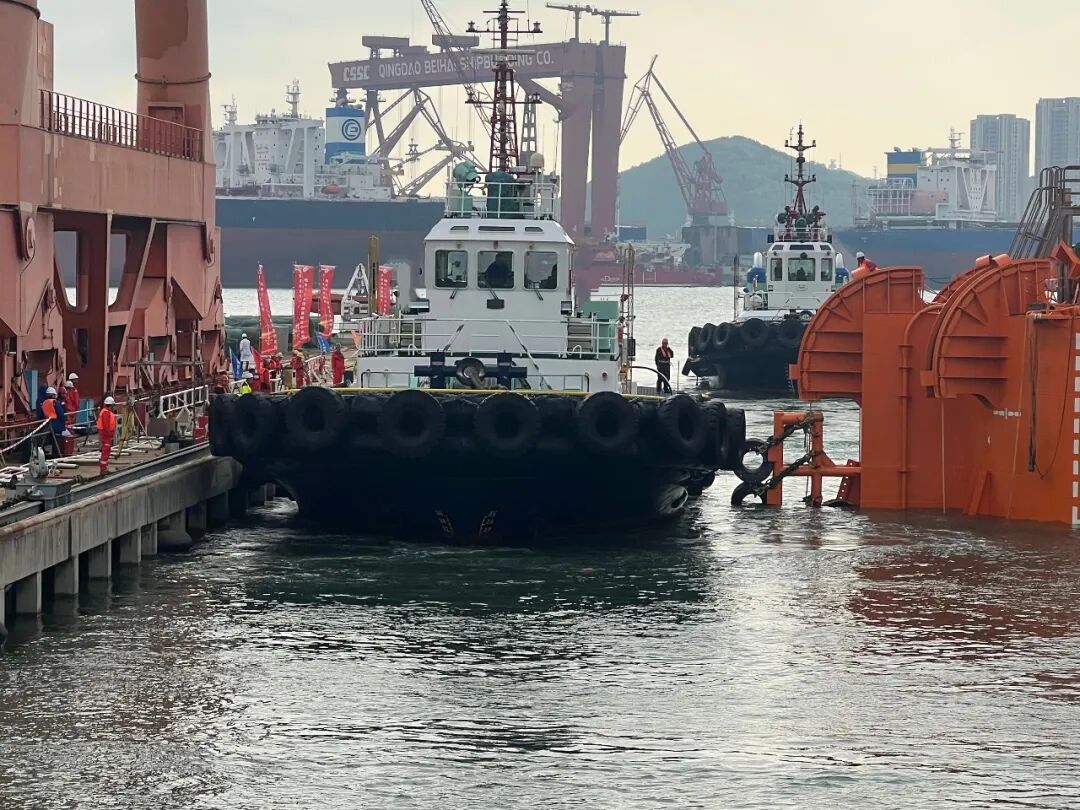

  近日,山东港口青岛港轮驳公司6艘拖轮协同配合,历时10小时圆满完成“海油安澜号”出坞护航任务,助力国家海上风电项目稳步推进。  作业船坞总宽度为110米,“海油安澜号”两侧浮筒中心间距达95.7米,再加上作业拖轮自身11米的船体宽度,实

  近日,山东港口青岛港(601298)轮驳公司6艘拖轮协同配合,历时10小时圆满完成“海油安澜号”出坞护航任务,助力国家海上风电项目稳步推进。

  作业船坞总宽度为110米,“海油安澜号”两侧浮筒中心间距达95.7米,再加上作业拖轮自身11米的船体宽度,实际可操作空间余量仅有1米。同时坞内管线错综复杂,作业还需应对潮水变动带来的影响,这对出坞角度操控、航速平稳把控以及多拖轮协同配合能力,都提出了极高的作业要求。

  当日5时,“青港拖20”轮、“青港拖9”轮、“青港拖12”轮率先抵达中海油船坞,精准完成带缆、开启坞门等前期准备工作。6时40分,“青港拖20”轮、“青港拖12”轮进入船坞协助后续操作,船员不断微调舵角校准航向,在狭小空间内稳稳把控船位,保障后续出坞作业安全推进。

  9时,“青港拖6”轮、“亚洲十一号”轮抵达船坞开展带缆作业。10时30分,浮体出坞,根据既定方案,精确分配各拖轮缆绳拖拽力度,动态调整拖带角度与牵引力,确保浮体在移动过程中始终保持既定姿态,避免因受力不均产生偏荡。12时,主拖带挂拖完成,拖航正式启动。经过数小时的精密操控,15时,6艘拖轮圆满完成出坞任务,并将其护送至大小公岛附近水域。

  潮起海天阔,扬帆正当时。山东港口青岛港轮驳公司将持续深耕高端海上工程拖航领域,不断拓展港外市场,以更加专业的服务和高效的作业质效,为国家海洋经济项目建设贡献力量。
